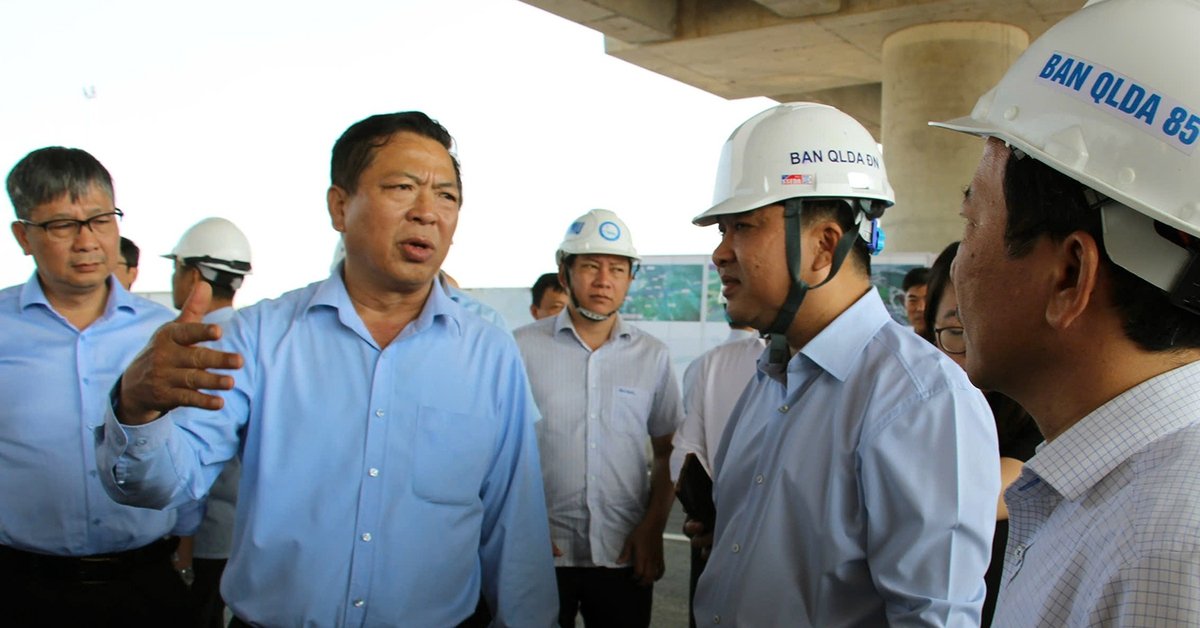

1월 10일 오후, 건설부 소속 작업 조사가 동나이(Dồng Nai) 지방을 지나가는 비엔호아(Biên Hòa) – 붕따우(Vũng Tàu) 고속도로의 공사 진행 상황을 점검했다.
현장 점검에서 건설부 장관인 찌안 홍 민(Trần Hồng Minh)은 시공사들이 적극적으로 공사를 진행하고 있으며, 기본적인 진행 속도가 요구 사항을 충족하고 있다고 평가했다.
그러나 그는 시공사들이 동나이(Dồng Nai)를 지나가는 구간을 계획대로 설 명절 전에 개통할 수 있도록 더욱 속도를 내줄 것을 요구했다.
장관은 엔지니어와 근로자들에게 “3교대, 4조 작업”의 의지를 유지하며 진행 속도를 보장하고 품질을 철저히 관리할 것을 당부했다. 또한, 공사는 조직적이고 과학적으로 이루어져야 하며, 품질과 미관을 보장해야 한다고 강조했다.
작업 조에 보고한 응우옌 반 롱(Nguyễn Văn Long) 85 프로젝트 관리 위원회 부국장은 프로젝트 관리 위원회가 있는 비엔호아(Biên Hòa) – 붕따우(Vũng Tàu) 고속도로 2단계 프로젝트가 현재 약 80%의 건설 가치를 달성했다고 밝혔다.
관련 기관들은 3단계 프로젝트와의 동기를 맞추기 위해 주요 노선을 완료하는 데 집중하고 있으며, TP.HCM – 롱탄(Đồng Nai) 고속도로의 교차로부터 3단계 프로젝트 완료까지의 구간을 설 명절 전에 개통하기 위해 노력하고 있다.
2단계 프로젝트의 총 길이는 18.2km(동나이(Dồng Nai) 지방을 지나며), 조정된 총 투자액은 7,600억 동(7600 billion VND) 이상이며, 착공일은 2023년 6월 30일이다. 주요 노선은 2월 14일까지 완료될 예정이며, 전체 프로젝트는 오는 4월에 완료될 것으로 전망된다.
이 프로젝트에는 3개의 연결 교차로(롱탄(Long Thành), 공항, 탄 힙(Tân Hiệp))와 22개의 교량이 포함되어 있다. 현재 9-XL 및 10-XL의 두 개의 건설 패키지는 각각 계약 금액의 85% 및 75% 이상을 달성했다.
3단계 프로젝트는 19.5km 이상(구 바리아 – 붕따우(Bà Rịa – Vũng Tàu), 현재 TP.HCM 지역)에 걸쳐 있다.
